「項目管理」軟件項目管理的完整流程(軟件項目管理 流程)
1、背景(個人絮叨,只想看干貨的請點擊左側目錄直接看干貨)
本人工作8年,最初以研發身份進入軟件行業,1年后內部轉崗,開始接觸項目管理、產品管理,一切從0開始。
當了兩年助理,期間自學了原型設計、跟著領導接觸了項目、產品的全流程管理。過程中基本將能踩的坑都踩過了一遍,越發覺得自己需要補充一些專業的理論知識。
基于實際工作需要,我在17年報了軟考高級(信息系統項目管理師)和PMP的培訓班,體系化地學習了項目管理理論知識。因為前期有實踐積累,所以考證過程相對比較順利,培訓機構課程也很給力,所以兩個證書都是一次過。
網上有些人會說考了這些證書作用不大,我認為這個見仁見智吧。首先需要確認自己考證的目的,我考證的初衷是想學習專業的項目管理知識,順帶的有個證傍身,可以作為加分項。如果你考證的初衷是拿證升職加薪,那你首先需要了解你們公司對于這兩個證書的政策是怎樣的,同時也與你在公司中的份量有關,這是個需要綜合衡量的。如果你單純覺得拿了證就肯定能升職加薪,朋友,做人不能太天真!
絮叨結束,請看正文↓↓↓
2、干貨
經過多年項目管理實戰經驗總結,結合軟考及PMP中的理論知識,我整理了一套軟件項目管理流程。
本流程最佳適用范圍:軟件項目,軟硬件結合項目可參考其中的部分內容。且更適合小團隊或幾十人的中小型企業使用。
我看知乎上很多項目管理流程都是按照PMP中的五大過程組(啟動、規劃、執行、監控、收尾)來進行介紹的,都很專業。但因為我是從實戰經驗出發,所以我的思路是:對一個項目從孵化到結項的全流程進行介紹,共分為9個部分:售前階段、項目立項階段、需求調研階段、詳細設計階段、研發測試階段、實施試運行階段、驗收階段、結項階段、備注。
(1)售前階段
售前階段是銷售人員前期與客戶溝通,初步明確客戶需求,并與客戶間形成有效的銷售憑據的一個階段。
在本階段主要由銷售人員介入,進行前期銷售工作、制作銷售預算表、組織進行招投標工作,簽訂銷售合同等售前工作。
本階段的輸出內容包括但不限于:用戶需求調研表、項目解決方案、技術協議、招投標文件、中標通知書、銷售合同、銷售預算表等。這些輸出文件我提供了一些是否可裁剪的建議,實際使用過程中可以根據公司具體情況具體分析。
售前階段整體內容可見下圖:

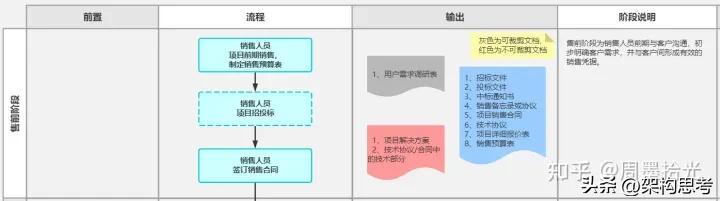

售前階段 – Processon流程圖
在本階段,作為項目經理,需重點關注技術協議部分,這部分內容對后續工作有指導性意義,最終項目驗收時,技術協議是重要依據。
(2)項目立項階段
項目立項階段是銷售人員將項目進行移交、立項,交接給項目中心,以進入需求調研階段的中間交接階段。
本階段在很多小公司,可能會覺得沒有什么必要,會覺得來項目了,簽了合同,干就完了。其實不然,這個儀式感非常有必要!!!
為什么我在售前階段寫的是有效的銷售憑證,而不是銷售合同,因為很多情況下,很多項目是在還沒簽合同時,銷售就拼命催著開工,因為他承諾給客戶的研發時間非常短,而合同簽訂的流程非常長,中間耽誤的時間就會想著擠研發時間。綜合雙方立場,為公司創造效益,最后的折中辦法就是如果沒有銷售合同,中標通知書或銷售協議也可以作數,若這倆也沒有,那就要總經理簽特批文件,畢竟大領導同意了,項目經理就可以開始安心干活了。
具體流程如下圖:

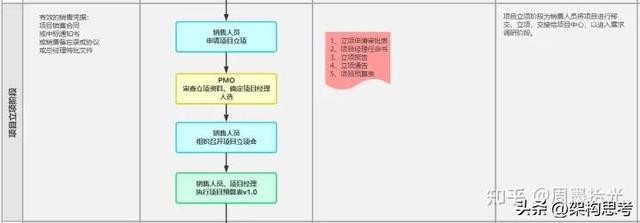

項目立項階段 – Processon流程圖
輸出文檔中,《項目經理任命書》很重要,因為我之前遇到過,領導有時候會介入部分項目管理工作,項目組就會分不清楚,誰才是項目經理。職責界定不清,會增加項目過程中的溝通成本。所以一定要一開始就明確項目經理的人選,其他人可以作為輔助。當你賦予一個人權利時,他不自覺地就會為這件事負責。
(3)需求調研階段
需求調研階段為項目經理與客戶進行前期需求調研,對客戶的需求進行分析,轉換為系統的功能需求,最終以《需求概要設計》的方式進行展示的過程。
本階段就是項目經理正式介入,重點發揮的階段了。輸出需求概要設計是本階段的終極目標。
在此過程中,建議制定一個需求調研計劃,一是督促自己,二是督促客戶。因為我遇到過一些客戶,在需求調研階段,很不重視。如果你制定一份詳細的需求調研計劃,郵件發送給客戶,他會感受到你的專業,并會開始重視這項工作。計劃中列明客戶需要配合的點,方便他們提供精準的配合,節省雙方的時間,提高調研效率。
具體流程見下圖:
需求調研階段 – Processon流程圖
(4)詳細設計階段
詳細設計階段為項目經理根據項目需要決定是否進行原型設計,并生成詳細設計文檔。設計人員對確認的需求、原型圖進行界面、交互設計,轉化為實際系統呈現的效果圖的過程。
本階段需要項目經理和設計人員介入。項目經理主要負責將需求轉化為原型圖,在公司內部組織需求溝通,討論需求是否可實現或備選實現方案。將討論通過的原型與客戶反復確認,原型法可以減少后期需求變更的風險。(本階段一定要與客戶、設計、研發頻繁溝通,我的經驗告訴我,前期充分溝通是避免后期大的需求變更的一種有效方式)
與客戶確認,對方認可設計后,建議盡量爭取讓客戶簽訂《設計驗收報告》。這樣后期如果還有需求變更,客戶也會慎重考慮,而不會隨心所欲,想變就變。
UI設計人員負責根據原型輸出UI設計圖,便于后期研發人員開展工作。
具體流程見下圖:
詳細設計階段 – Processon流程圖
(5)研發測試階段
研發測試階段為研發人員將需求轉化為實際系統,測試人員保證研發內容與需求一致的過程。
敲黑板!一定要讓研發和測試在一開始制定研發計劃和測試計劃。制定計劃是為了讓他們有明確的目標,知道什么時間節點,需要輸出什么內容。也便于項目經理在各個節點跟進項目進度,了解項目是提前完成還是延后完成,什么原因,有問題也可以及時發現及時解決。
具體流程見下圖:

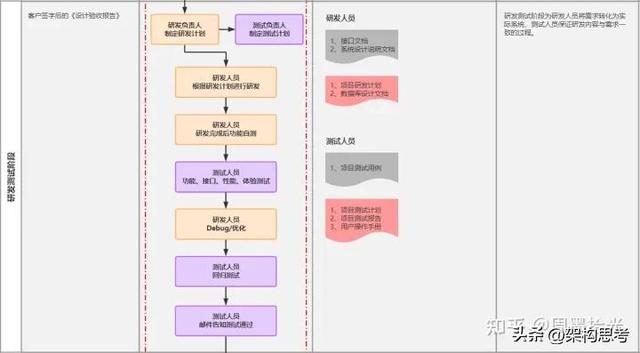

研發測試階段 – Processon流程圖
(6)實施試運行階段
實施試運行階段由項目經理主導,研發/測試/實施人員配合,進行項目的上線發布,交由客戶試運行,并完成試運行通過項目初次驗收的過程。
本階段目標:讓客戶簽訂《初步驗收報告》。《初步驗收報告》簽訂的前提是項目技術協議中寫明的需求全部研發完成并測試通過,發布交由客戶試用。本報告中需重點說明終驗的標準或試運行時長要求。一定不能讓試運行成為一個無限耗費項目成本的階段。
本階段因為客戶可以試用系統,所以很多需求變更會在本階段提出,所以一定要與客戶圈定終驗標準和試運行時間。否則項目經理和項目組成員會被客戶牽著鼻子走。
具體流程見下圖:
實施試運行階段 – 流程圖
(7)驗收階段
驗收階段為項目經理在系統上線試運行后,跟進客戶處驗收,并在客戶驗收后,組織公司內部驗收的過程。
客戶簽訂《初步驗收報告》后,項目經理需與客戶進行頻繁溝通,快速響應反饋,爭取
具體流程見下圖:
驗收階段 – Processon流程圖
(8)結項階段
項目結項階段為項目無后續投入并已收全款后,項目進行內部結項的過程。
本階段結算工作需要邀請財務配合。同時需要將項目過程中的文檔進行歸檔,便于后續項目可參考使用。
具體流程見下圖:
結項階段 – Processon流程圖
(9)備注
1、項目快速迭代
從需求調研到項目部署上線,可以采用迭代的方式執行。因為有些項目較大,并不能在短時間內將所有需求調研完成,此時可以采用快速迭代,將某個模塊調研確定的需求優先走后續流程。進入研發后,項目經理可以同步進行下個模塊的需求調研、設計工作。通過這種方式快速推進項目進度。

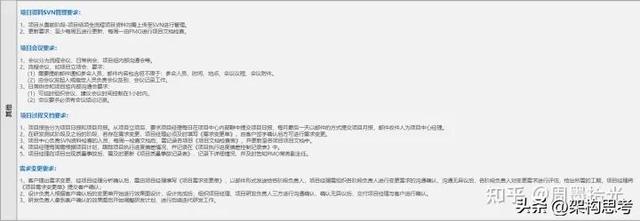

2、項目資料管理
- 項目從售前階段-項目結項全流程項目資料均需上傳至SVN進行管理。(SVN是一種推薦的存檔方式,看各人公司資料存檔要求,請靈活使用)
- 更新要求:至少每周五進行更新,每周一由PMO進行項目文檔檢查。
3、項目會議要求
- 會議分為流程會議、日常例會、項目組內部溝通會等。
- 流程會議,如項目立項會,要求:
(1)需要提前郵件通知參會人員,郵件內容包含但不限于:參會人員、時間、地點、會議議程、會議附件。
(2)由會議發起人或指定人員負責會議簽到、會議記錄工作。 - 日常例會和項目組內部溝通會要求:
(1)可臨時組織會議,建議會議時間控制在1小時內。
(2)會議要求必須有會議結論記錄。
4、項目過程文檔要求
- 項目報告分為項目日報和項目月報。從項目立項后,要求項目經理每日在項目中心內部群中提交項目日報,每月最后一天以郵件的方式提交項目月報,郵件收件人為項目中心經理。
- 在研發測試階段及之后的階段,若存在需求變更,項目經理必須及時填寫《需求變更單》,由客戶簽字確認后方可進行需求變更。
- 項目中心負責SVN資料檢查的人員,每周一檢查文檔后,需記錄各項目《項目文檔檢查表》,并更新至各項目項目文檔中。
- 項目經理每周需根據項目計劃,跟蹤項目執行進度偏差情況,并記錄在《項目執行進度偏差控制記錄表》中。
- 項目經理在項目出現質量事故后,需及時更新《項目質量事故記錄表》,記錄下詳細情況,并及時告知PMO常務副主任(也可以是公司內部的關鍵干系人——分管領導)。
5、需求變更要求
- 客戶提出需求變更,經項目經理分析確認后,需由項目經理填寫《項目需求變更單》,以郵件形式發送給各階段負責人,項目經理需組織各階段負責人進行變更需求的溝通確認,溝通無異議后,各階段負責人對變更需求進行評估,給出所需的工期,項目經理將《項目需求變更單》提交客戶確認;
- 設計負責人根據客戶確認后的變更單開始進行效果圖設計,設計完成后,組織項目經理、項目研發負責人三方進行溝通確認,確認無異議后,交付項目經理與客戶進行確認。
- 研發負責人拿到客戶確認的效果圖后開始調整研發計劃,進行后續迭代研發工作。
備注 – Processon流程圖
