2021年10月自考02447建筑經濟與企業管理試題及答案(2019年10月建筑經濟與企業管理自考)
2021年10月自考02447建筑經濟與企業管理試題及答案
2021年10月高等教育自學考試全國統一命題考試
建筑經濟與企業管理試卷
(課程代碼02447)
一、單項選擇題:本大題共20小題,每小題1分,共20分。
1.企業遷移到另一地方進行擴大規模的建設項目是( D )
A.新建項目 B.擴建項目
C.改建項目 D.遷建項目
2.每個建筑產品都具有個體性,這體現了建筑產品的( B )
A.建筑周期長 B.多樣性
C.綜合性 D.流動性
3.基本建設應遵循的程序是( A )
A.先規劃研究,后設計施工 B.先設計施工,后規劃研究
C.先評價效果,后選擇技術 D.先驗收投產,后勘察設計
4.經營成本是從總成本中扣除折舊費、利息、維檢費和( C )
A.生產費用 B.沉沒費用
C.攤銷費用 D.機會費用
5.有利于降低政府財政負擔、規避政府項目風險、提高公共事業項目運作效率的建設項目采
購模式是( D )
A.DB B.EPC
C.PM D.BOT
6.皮卡爾把氣球的飛行原理應用到海洋深潛器中,從而獲得了“上天入海的科學家”的美名。
他所用的創新方法是( C )
A.頭腦風暴法 B.哥頓法
C.類比法 D.特性列舉法
7.建筑工程施工管理的主要實施者是( D )
A.建設單位 B.監理單位
C.設計單位 D.施工單位
8.使項目計劃形成一個有機協調的整體,體現了項目計劃的( C )
A.動態性原則 B.經濟性原則
C.系統性原則 D.前瞻性原則
9.屬于招標過程中決標評標階段的工作是( B )
A.工程交底及答辯 B.開標
C.組織踏勘現場 D.準備招標文件
10.依據《工程建設項目招標范圍與規模標準》,必須招標的施工單項合同金額是( B )
A.100萬元以上 B.200萬元以上
C.300萬元以上 D.400萬元以上
11.以合同條款為依據提出的索賠是( A )
A.合同內索賠 B.合同外索賠
C.道義索賠 D.費用索賠
12.用箭線表示一項工作,工作名稱寫在箭線上面的網絡圖是( B )
A.單化號網絡圖 B.雙代號網絡圖
C.無代號網絡圖 D.多代號網絡圖
13.流水施工的空間參數包括工作面和( A )
A.施工段 B.施工過程數
C.流水強度 D.流水步距
14.施工項目成木控制應遵循程序的第一步是( C )
A.分析成本偏差及原因 B.編制成本的報告
C.收集實際成本數據 D.成本數據與目標比較
15.項目經濟核算“三同步”包括業務核算、會計核算和( B )
A.成本核算 B.統計核算
C.產值統計 D.項目核算
16.影響機械使用費的因素主要是機械的完好率和( C )
A.價值 B.操作者
C.利用率 D.折舊率
17.質量管理PDCA循環中的D是( B )
A.計劃 B.執行
C.檢查 D.處理
18.施工項目質量控制中,做好施工組織設計屬于( A )
A.事前控制 B.事中控制
C.事后控制 D.動態控制
19.建筑工程實施綠色施工的月的是為了節約資源、保護環境和( C )
A.監管人員健康 B.設計人員健康
C.施工人員健康 D.監理人員安全
20.建筑工程施工項目綠色施工管理應實施目標管理,建立綠色施工管理體系和( C )
A.管理責任 B.管理信息
C.管理制度 D.管理檔案
二、多項選擇題:本大題共10小題,每小題2分,共20分。
21.屬于生產性固定資產的有( ABC )
A.廠房 B.橋梁
C.港口 D.住宅
E.辦公樓
22.建設項目經濟評價中,方案比選的類型有( ACE )
A.局部比選和整體比選 B.實施比選和效果比選
C.綜合比選和專項比選 D.手段比選和目的比選
E.定性比選和定量比選
23.可行性研究中財務現金流量表包括( ACD )
A.項目投資現金流量表 B.國民經濟現金流量表
C.項目資本金現金流量表 D.投資各方現金流量表
E.投資各方收益流量表
24.單位工程施工進度計劃編制的依據包括( ABE )
A.施工工期 B.結構復雜程度
C.質量控制成本 D.投資來源
E.工程規模
25.建設工程施工合同包括( BCE )
A.監理合同 B.施工總承包合同
C.專業承包合同 D.設計合同
E.分包合同
26.影響施工項目進度的外部環境因素有( ABC )
A.建設單位的影響 B.設計單位的影響
C.政府主管部門的影響 D.施工方案的影響
E.施工組織的影響
27.質量成本是為保證和提高質量而支出的一切費用和未達到質量標準而產生的一切損失費
用之和,包括( AD )
A.控制成木 B.計劃成本
C.預算成本 D.故障成本
E.直接成本
28.工序質量控制中,工序活動條件的環境控制包括( ABE )
A.工程技術環境 B.工程管理環境
C.工程價值環境 D.工程精神環境
E.勞動環境
29.建筑工程質量驗收時,對觀感質量的要求有( CD )
A.檢驗批質量合格 B.材料質量驗收合格
C.分部工程質量驗收合格 D.單位工程質量驗收合格
E.隱蔽工程質雖驗收合格
30.施工項目安全控制的全面動態控制原則的內涵包括( BCE )
A.全團隊 B.全方位
C.全過程 D.全系統
E.全天候
三、填空題:本大題共6小題,每小題2分,共12分。
31.費用現值法和費用年值法通常適用于各方案收益( 相同 )或難以用貨幣計量的多
方案比選。
32.價值工程涉及價值、( 功能 )和全壽命周期成本三個基本要素。
33.工程招標-般包括準備階段、招標階段和( 決標成交 )階段三個階段。
34.某一施工過程要進行正常施工所必需的最少人數及合理組合,即最小( 勞動 )組合。
35.施工項目成本偏差包括實際偏差、( 計劃 )偏差和目標偏差三種。
36.依據《綠色施工導則》進行綠色施工評價的五個要素可概括為( 四節一環保 )
四、名詞解釋題:本大題共4小題,每小題3分,共12分。
37.風險分析:通過對風險因素的識別(1分),采用定性或定量分析的方法(1分),估計各風
險因素發生的可能性及對項目的影響程度(1分)。
38.項目:項目是指在一定的約束條件下(1分),具有特定目標的(1分)一次性任務(1分)。
39.邀請招標:招標人以招標邀請書的方式(1分),邀請三家以上具備承擔施工招標項目能力、
資信良好的特定法人或其他組織投標(1分),招標人按時限規定的程序和辦法從中擇優選擇
中標人的招標方式(1分)。
40.質量保證:為使人們確信某一產品、過程或服務質量滿足規定的質量要求(1分)所需的
有計劃、有系統的全部活動(1分),可分為內部質量保證和外部質量保證(1分)
五、簡答題:本大題共4小題,每小題4分,共16分。
41.簡述建筑業與基本建設的聯系與區別。
答:(1)聯系:基本建設投資是建筑業發展的前提,基本建設的主要內容由建筑業完成。(1
分)
(2)區別:
①性質不同(1分);
②內容不同(1分);
③任務不同(1分)。
42.簡述招標投標活動必須遵循的原則。
答:(1)公開原則。(1分)
(2)公平原則。(1分)
(3)公正原則。(1分)
(4)誠實信用原則。(1分)
43.簡述施工項目成本控制的對象。
答:(1)以施工項目成本形成過程為控制對象。(1分)
(2)以施工項目的職能部門、施工隊和施工班組為成本控制對象。(2分)
(3)以分部分項工程作為項目成本控制對象。(1分)
44.簡述綠色施工日標管理的實現過程。
答:(1)綠色施工總目標。
(2)綠色施工方案設計。
(3)綠色施工技術設計。
(4)綠色施工控制要點。
(5)現場施工過程動態控制。
【評分說明】答對1條給1分,答對4條即給滿分4分。
六、計算題:本大題共4小題,每小題5分,共20分。(計算結果保留兩位小數)

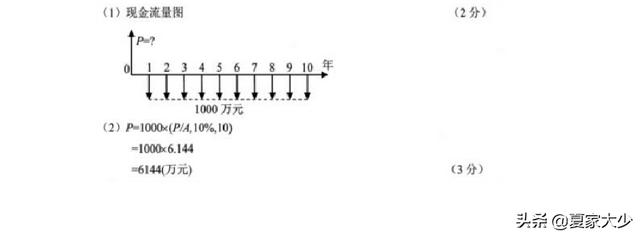

45.某高速公路擬以建成后的通行費來償還建設投資貸款,預計每年末可用于償還貸款資金
為1000萬元,年利率為10%,10年還清貸款。若在運營第1年年初貸款,請問可向銀行貸
款的額度是多少?并畫出現金流量圖。
答:

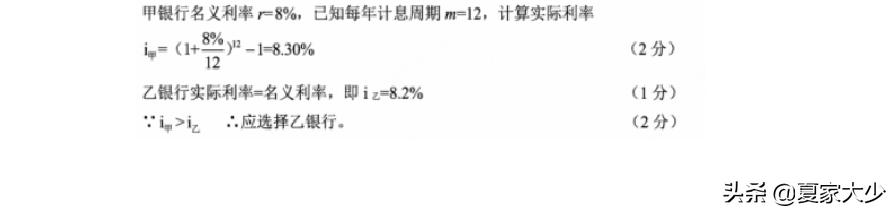

46.某企業籌資建設新產品線,有兩家銀行愿意提供貸款,甲銀行年利率8%,按月復利計息;
乙銀行年利率8.2%,按年復利計息。請選擇貸款銀行。
答:

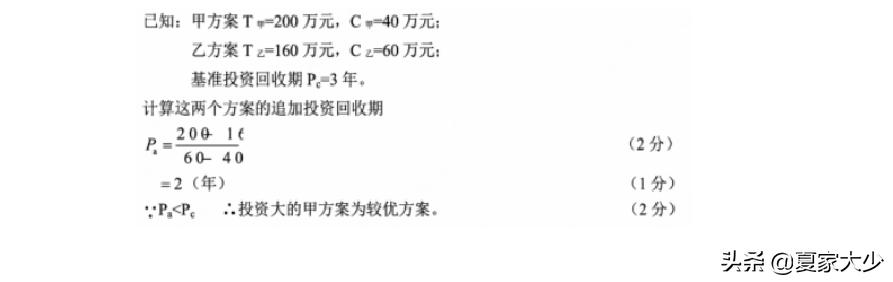

47.有兩個建廠方案,方案甲投資為200萬元,年經營成本為40萬元;方案乙投資為160萬
元,年經營成本為60萬元。基準投資回收期P=3年,請用追加投資回收期法比選方案。
C
答:
48.某企業生產一種標準構件,月總銷售收入與產量的關系為I=(400-0.03Q)Q,月總成本與
2

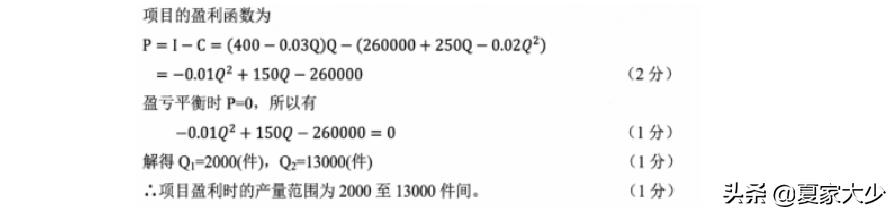

產量的關系為C=260000 250Q-0.02Q.請計算項目盈利時的產量范圍。
答:
