?項目成本估算估算常用6大方法及實例【附:項目成本估算表】
項目成本估算常用方法及實例
項目成本估算從來不是一件簡單的事情,那么有什么常用的方法來估算呢?

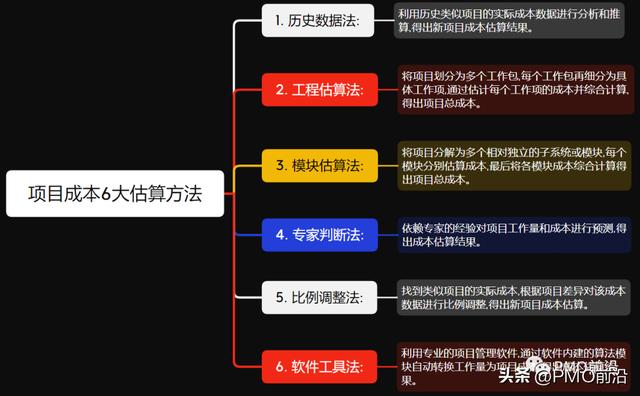

今天就分享給大家常用的6種方法和具體的實例,供大家參考:
1. 歷史數據法:利用歷史類似項目的實際成本數據進行分析和推算,得出新項目成本估算結果。
2. 工程估算法:將項目劃分為多個工作包,每個工作包再細分為具體工作項,通過估計每個工作項的成本并綜合計算,得出項目總成本。
3. 模塊估算法:將項目分解為多個相對獨立的子系統或模塊,每個模塊分別估算成本,最后將各模塊成本綜合計算得出項目總成本。
4. 專家判斷法:依賴專家的經驗對項目工作量和成本進行預測,得出成本估算結果。
5. 比例調整法:找到類似項目的實際成本,根據項目差異對該成本數據進行比例調整,得出新項目成本估算。
6. 軟件工具法:利用專業的項目管理軟件,通過軟件內建的算法模塊自動轉換工作量為項目成本,得出成本估算結果。
舉兩個例子:項目成本估算案例:
一、以開發智能手表的項目為例,用不同方法估算其成本。
方法1:歷史數據法:
某公司去年開發出智能手表A,實際項目成本500萬元。新項目手表B規模和技術難度都略大于A,考慮增長10-15%,那么B項目成本550-575萬元。
方法2:工程估算法:
手表B項目分解為:產品定義(30萬元)、電路板設計(100萬元)、軟件開發(200萬元)、機殼與外設(50萬元)、生產測試(200萬元)等工作包。綜合每個包成本,項目總成本580萬元。
方法3:模塊估算法:
手表B包含顯示模塊、傳感器模塊、通訊模塊和軟件模塊。顯示模塊參考同行業成本100萬元,傳感器模塊80萬元,通訊模塊50萬元,軟件模塊根據工作量220萬元。四者綜合,項目成本450萬元。
方法4:專家判斷法:
某產業協會找來三家手表企業的專家對新項目進行評估:
第一家專家根據技術難度判斷項目成本500-600萬元;
第二家專家考慮市場競爭力分析550-650萬元;
第三家專家綜合各因素論斷項目成本530-580萬元。
取其平均值,項目成本556萬元。
方法5:比例調整法:
某同行業手表項目實際成本500萬元。手表B與該項目相比,在產品規模和功能上超出20%,技術難度上高出10-15%。
那么,手表B項目成本=500萬元×(1 20% 12.5%)=620萬元。
綜合起來,各種方法得到的項目手表B成本估算結果在450-620萬元范圍內,其中工程估算法、專家判斷法和比例法的結果較為接近,在550-580萬元區間,可以作為項目成本的參考依據。若需更精確,也可以采用多方法組合的方式或投入更多資源進行詳細的成本計算,以達到更高的準確度。
二、項目名稱:B2B電商平臺項目
方法1:歷史數據法:
公司去年完成過一個C2C電商平臺項目,實際成本2000萬元。B2B項目相比規模更大,預測成本在2500-3000萬元之間,取中值2800萬元。
方法2:工程估算法:
B2B項目可以分為:平臺框架開發(500萬元)、產品模塊開發(800萬元)、市場與營銷(500萬元)、設計與視覺(200萬元)、運營與服務(1000萬元)等工作包。各包成本加總,項目預算約3000萬元。
方法3:模塊估算法:
B2B項目包含會員模塊、產品模塊、交易模塊、Logistic模塊和支付模塊。會員模塊參考同行業項目200萬元、產品模塊500萬元、交易模塊300萬元、物流模塊400萬元、支付模塊700萬元。各模塊成本加總,項目預算2100萬元。
方法4:專家判斷法:
某互聯網協會查找了3位資深B2B電商專家進行項目評估:
專家1根據市場潛力判斷項目成本2500-3500萬元;
專家2根據競爭對手投入考量3000-4000萬元;
專家3綜合多因素預估2800-3200萬元。
取其平均值,項目成本3100萬元。
方法5:比例調整法:
某知名C2C電商項目成本2500萬元。B2B項目相比其規模大2倍,技術難度高出50%,那么B2B項目成本=2500萬元×(2 50%)=5000萬元。
各方法估算結果在2100萬元至5000萬元,考慮到互聯網項目投資較大,我們可以參考工程估算法、專家判斷法和比例法的結果,將B2B電商平臺項目的成本估算在3000萬元至4000萬元之間。
項目成本估算表模板
項目成本估算表可能包括以下內容:
技術人員成本:主要包括開發人員、測試人員、運維人員等的工資、社保、福利等費用。
產品設計成本:包括產品經理、交互設計師、視覺設計師、前端工程師等的工資、社保、福利等費用。
服務器費用:包括購買、租賃或運營服務器所需的費用。
運營成本:包括數據庫維護、數據備份、數據遷移、站點安全、應急預案等服務的費用。
營銷成本:包括推廣費用、廣告費用和市場調研等的費用。
稅費:包括執照、許可證和稅收等費用。
資金備用金:有些項目會需要備用金應對項目風險和不確定性。
其他費用:例如租賃場地、差旅費用等。
A. 項目信息
提供關于項目名稱、客戶名稱、項目經理以及項目發起人姓名等方面的一般信息
項目名稱: | 客戶名稱: | ||
項目經理: | 文件起草人: | ||
項目發起人: | 日期: |
B. 項目成本估算
分別估算出人工成本、非人工成本、不可預見的費用等方面的成本
人工成本 | 活動名稱 | 需要的人力資源 | 需要的時間 | 單位時間的工資標準 | 小計 | |
人工成本合計 | ||||||
非人工成本 | 非人力資源的分類 | 非人力資源的數量 | 單價 | 小計 | ||
材料 | ||||||
設備 | ||||||
差旅及通信費 | ||||||
管理費用 | ||||||
其他 | ||||||
非人工成本合計 | ||||||
不可預見費用 | ||||||
總計 |
