「計劃進度表」-計劃要趕得上變化(計劃進度表叫什么圖)

制作計劃進度最專業的工具是office project,這里不過多的論述。我們只是從Excel圖表技能的角度來向大家介紹一下如何在Excel中制作計劃進度表。

我們以下表為例來演示制作過程。

「計劃進度表」-計劃要趕得上變化(計劃進度表叫什么圖)

步驟一:選擇單元格區域A1:B9,單擊【插入】-【推薦的圖表】-【所有圖表】,選擇條形圖-堆積條形圖。

「計劃進度表」-計劃要趕得上變化(計劃進度表叫什么圖)

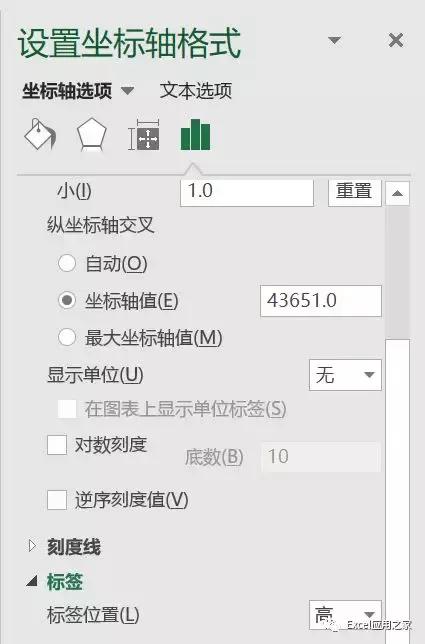

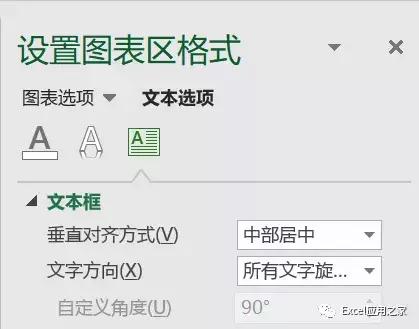

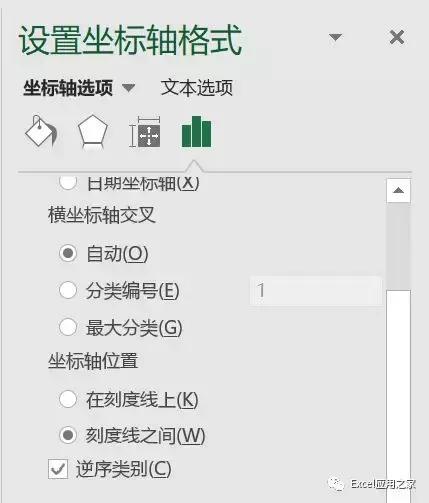

步驟二:單擊圖表,【圖表工具】中單擊【設計】-【添加圖表元素】-【坐標軸】-【更多軸選項】,最小值輸入“2019-7-5”,最大值輸入“2019-7-22”;縱坐標軸交叉于坐標軸于”2019-7-5“;文字旋轉90°方向;垂直坐標軸選項中勾選“逆序類別”,水平軸標簽位置選擇“高”

「計劃進度表」-計劃要趕得上變化(計劃進度表叫什么圖)「計劃進度表」-計劃要趕得上變化(計劃進度表叫什么圖)「計劃進度表」-計劃要趕得上變化(計劃進度表叫什么圖)「計劃進度表」-計劃要趕得上變化(計劃進度表叫什么圖)

坐標軸設置完成后的效果如下:

「計劃進度表」-計劃要趕得上變化(計劃進度表叫什么圖)

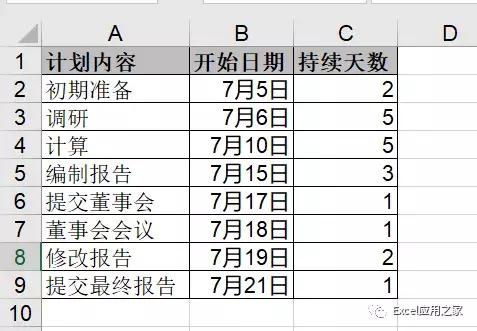

步驟三:選擇單元格區域C1:C9并復制,單擊圖表并粘貼。

「計劃進度表」-計劃要趕得上變化(計劃進度表叫什么圖)

步驟四:選擇“開始日期”系列,將邊框、填充等設置為“無”。美化圖表后最終的效果如下:

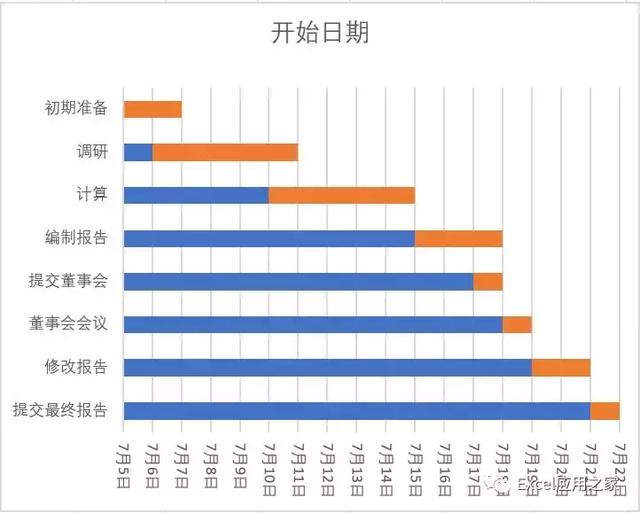

「計劃進度表」-計劃要趕得上變化(計劃進度表叫什么圖)

總結:計劃進度表的制作是比較容易的,但需要注意以下幾個關鍵步驟:

  1. 繪制原始時間計劃堆積條形圖,并設置“最大值”、“最小值”、“分類軸交叉于”等項目
  2. 根據實際情況將分類軸分類次序反轉
  3. 將持續時間數據系列添加到圖表中
  4. 將原始時間計劃數據系列的圖案邊框及內部填充色均設置為無

-END-

歡迎關注【Excel應用之家】專欄,了解更多的Excel實際應用技能,盡在Excel應用之家!
