項目進度跟蹤-Excel甘特圖來幫你!(項目進度跟蹤表甘特圖)

項目進度跟蹤-Excel甘特圖來幫你!(項目進度跟蹤表甘特圖)

項目進度跟蹤-Excel甘特圖!

項目進度跟蹤-Excel甘特圖來幫你!(項目進度跟蹤表甘特圖)

適用對象:

經常需要對各種項目進行時間跟蹤的人員

例:小強是某裝飾廣告公司,需要對多家門店項目進行裝修跟蹤

項目進度跟蹤-Excel甘特圖來幫你!(項目進度跟蹤表甘特圖)

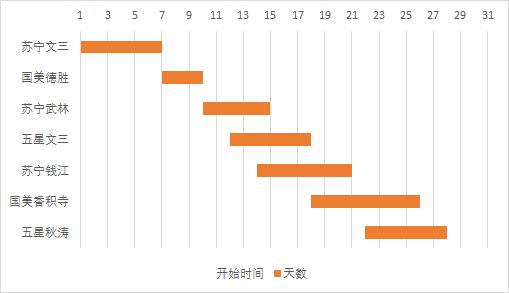

表格總是抽象的,很容易看錯,如果變成下面的甘特圖

項目進度跟蹤-Excel甘特圖來幫你!(項目進度跟蹤表甘特圖)

通過這個圖,對各個項目跟蹤是不是一目了然?

今天是19日,那么前面的幾個項目都應該確認完成

蘇寧錢江項目需要2天內完成

通過這個圖表,5月的任務簡捷明了展現

如何制作呢?

1、修整表格數據

在晉工時間前,插入一列

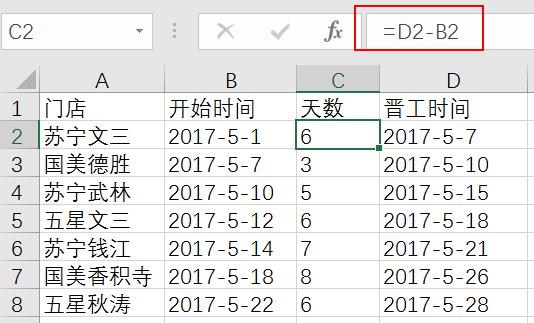

持續天數=晉工時間-開始時間

項目進度跟蹤-Excel甘特圖來幫你!(項目進度跟蹤表甘特圖)

同時調整開始時間中單元格格式,將時間格式修改成常規格式(為后面插入條形圖做準備,如果不轉換,同學們怎么測試結果)

項目進度跟蹤-Excel甘特圖來幫你!(項目進度跟蹤表甘特圖)

最后需要將開始時間進行一個升序排列,本例中的數據已經是升序,故無序操作

2、插入圖表

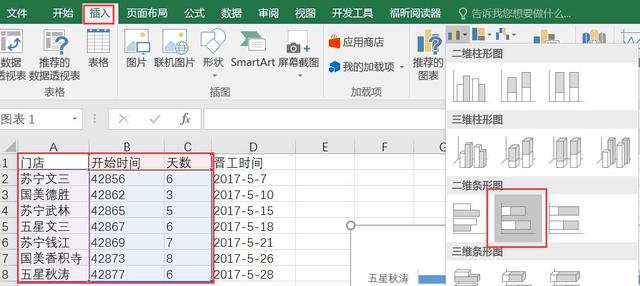

選擇A1:C8數據,插入堆積條形圖

項目進度跟蹤-Excel甘特圖來幫你!(項目進度跟蹤表甘特圖)

得到的結果如下所示:

項目進度跟蹤-Excel甘特圖來幫你!(項目進度跟蹤表甘特圖)

3、修正Y軸

上述得到的圖順序和表格中的順序正好相反

在表格中“五星秋濤”在最后一行,而在圖中是第一行

為了使得順序和表格中一樣,選中Y軸,在坐標軸選項中,勾選逆序類別

蘇寧文三便和表格中一樣在第一個位置

項目進度跟蹤-Excel甘特圖來幫你!(項目進度跟蹤表甘特圖)

4、修正X軸坐標軸

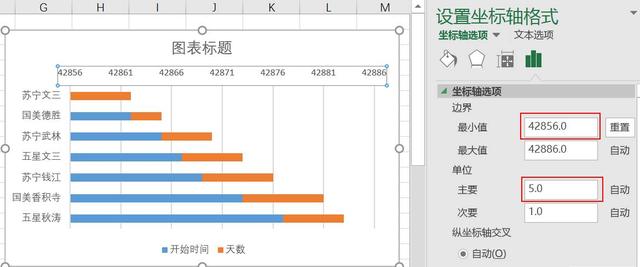

需要將坐標軸的最小值調整為表格中的最小值,即42856

同時將主要單位調整至2

項目進度跟蹤-Excel甘特圖來幫你!(項目進度跟蹤表甘特圖)

同時將坐標軸的數字改成自定義“d”,即為5月的日期

項目進度跟蹤-Excel甘特圖來幫你!(項目進度跟蹤表甘特圖)

5、修正數據序列和標題

選擇藍色數據序列,將其顏色填充更改為無填充

項目進度跟蹤-Excel甘特圖來幫你!(項目進度跟蹤表甘特圖)

最后將圖表的標題進行修改,便得到了最終的跟蹤圖!

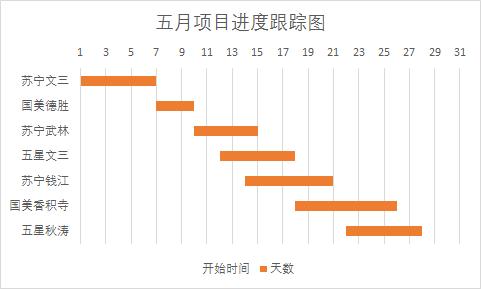

項目進度跟蹤-Excel甘特圖來幫你!(項目進度跟蹤表甘特圖)

你學會了嗎?歡迎后臺留言!
