干貨|項目管理工具之 Project 使用技巧
在實際工作過程中,項目經理怎么樣能夠快速的做出一個清晰且有效的項目計劃呢?
今天給大家分享微軟體系的項目管理工具 Project 的使用,本文以Project 2016為例,結合Excel 實際項目為例進行講解。
1
安裝Project 2016
如有需要安裝包的同學請直接私信 回復“安裝包”
2
用Excel收集任務清單及時間估算
產品在出PRD文檔時,通常會包含功能清單,研發相關人員根據功能清單拆分為可執行的任務清單,并評估出相應的工作量。
項目計劃有效的基礎是合理的拆分任務,任務的拆分要遵循
“自上而下,完全窮盡” 原則,
具體實現方案荔枝哥會在項目管理篇提到(可利用工具Xmind)
以服務端任務為例:
3
創建項目計劃,設置基本信息
新建一個Project文件,按以下步驟進行項目基本信息的設置
1、設置項目信息
項目 -> 項目信息,設置好項目開始日期

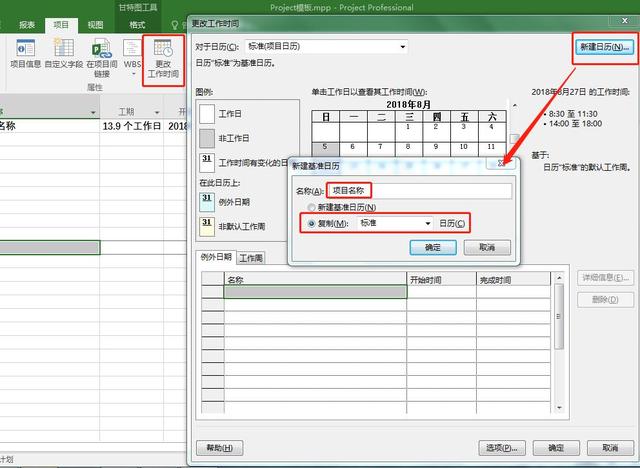

2、創建項目日歷
項目 -> 更改工作時間,新建日歷:一般以項目名稱進行命名
3、設置工作時間
項目 -> 更改工作時間,工作周:按公司規定的上班時間設置周一至周日的工作時間
4、 設置例外日期

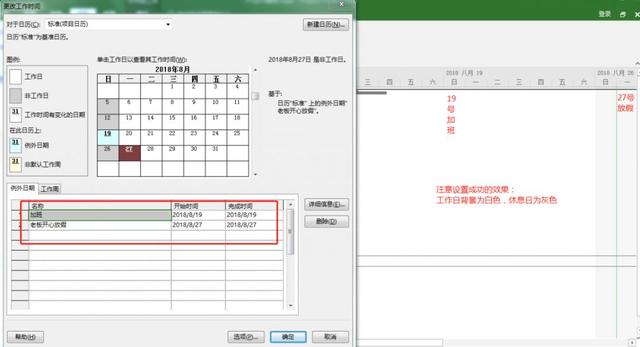

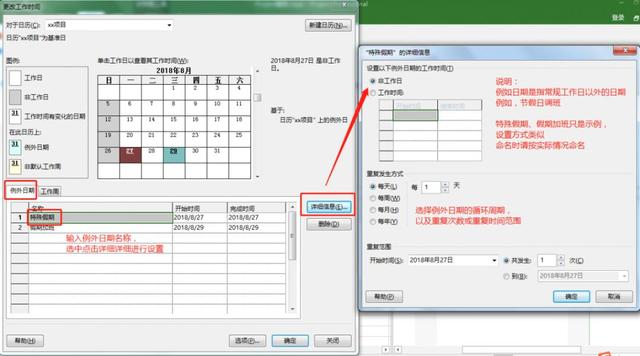

項目 -> 更改工作時間,例外日期:節假日調班的情況下可以設置例外日期
5、設置某個人的例外日期

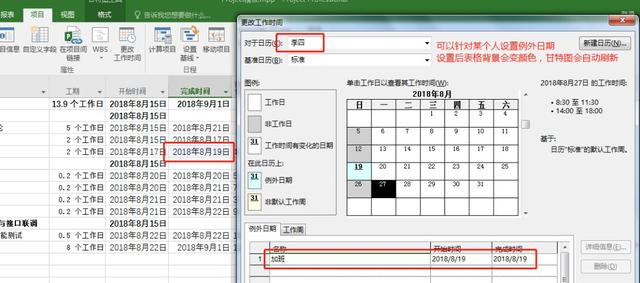

項目 -> 更改工作時間,選擇個人日歷的例外日期進行設置:例如某個成員加班或請假
4
錄入任務和工期

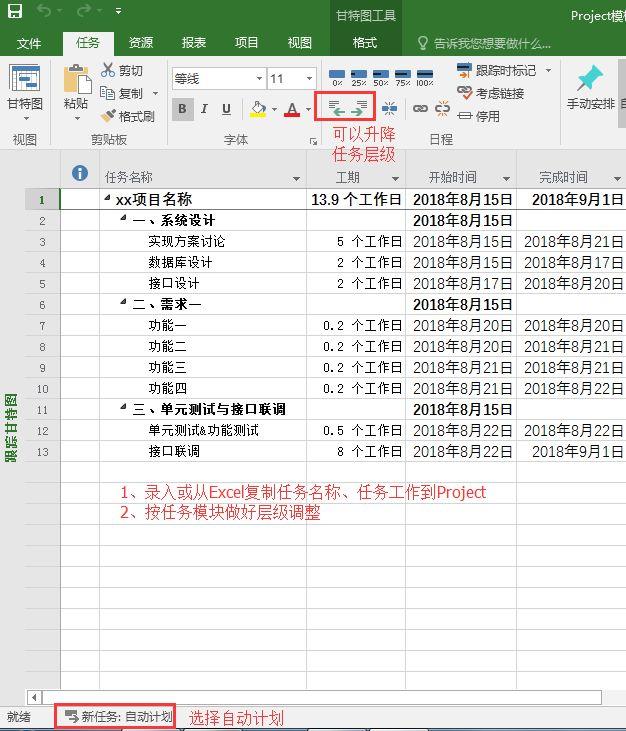

任務,給第二步收集到的功能清單,錄入到設置好基礎信息的Project文檔,并調整好層級關系
通常情況下,建議用項目名稱創建一個頂級任務,有利于查看項目計劃的整體工期與進度
5
錄入資源(人員清單)

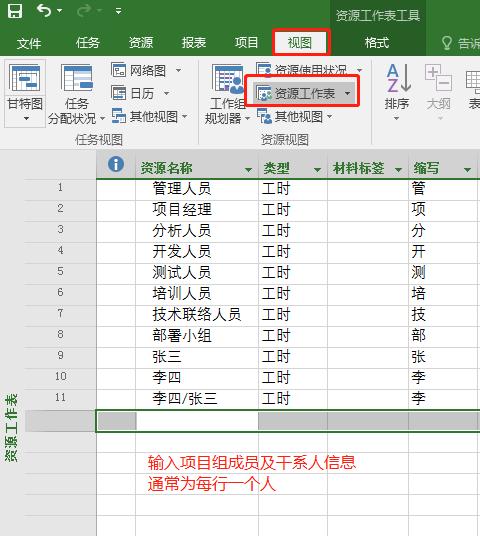

視圖 -> 資源工作表,錄入項目組相關成員信息(非自研產品類項目,可以錄入其它資源)
6
給任務分配資源(人員)

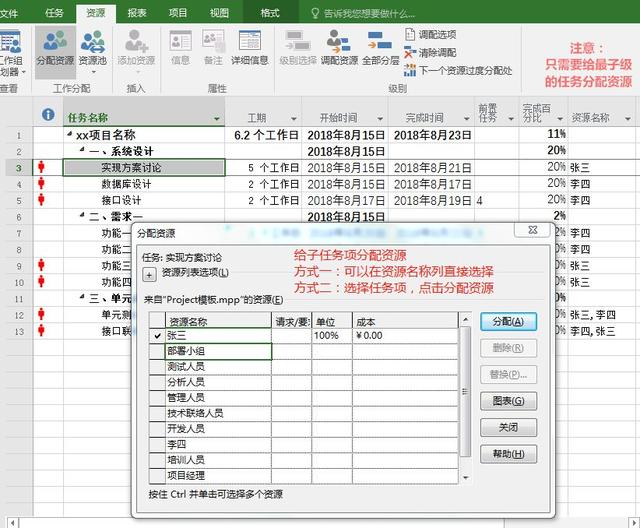

資源 -> 分配資源,只需要給最子級的任務分配好人員即可
7
設置任務的關聯關系
任務:根據資源名稱,按照任務的優先級,給相同資源的任務設置前置任務
8
更新并查看項目整體進度
視圖 -> 跟蹤甘特圖,添加“完成百分比”列,視圖切換到“跟蹤甘特圖”
根據任務相關人員的實際完成情況,更新任務的完成百分比,Project會自動計算項目總工期和整體的完成進度。
跟蹤甘特圖會顯示出“關鍵路徑”,關鍵路徑上的任務要及時完成,否則會導致項目延期
9
參考示例

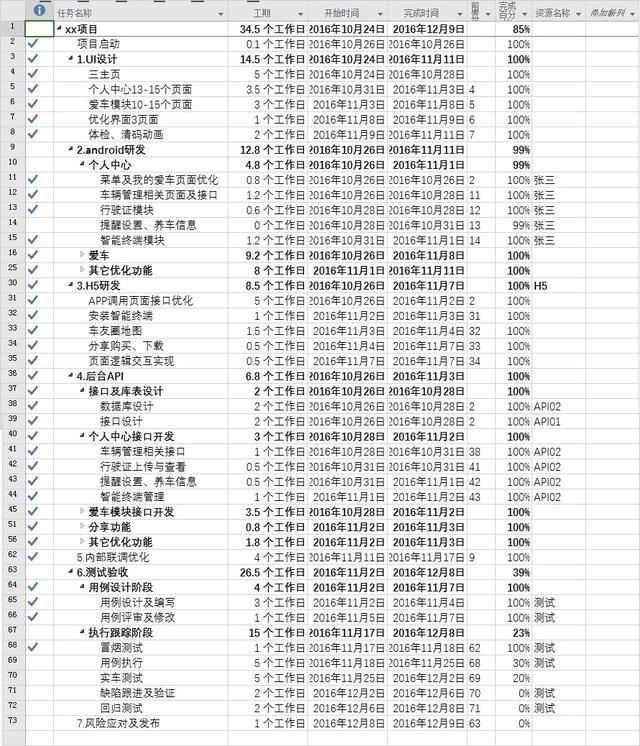

1、自研APP項目示例
2、與第三方對接項目示例
